Поэтапное строительство коттеджа из газобетона в Глинки

Объект строительства: Поэтапное строительство коттеджа из газобетонных блоков

Месторасположение объекта: д. Глинка

Проект: Для Заказчика было выполнено индивидуальное проектирование коттеджа

Объект строительства загородного дома

Участок с высоким уровнем грунтовых вод

Начало строительства : Октябрь 2011

Окончание строительства: в процессе

Этап 1 (октябрь - ноябрь 2011)- Строительство фундамента - монолитная плита

Фундамент – монолитная ж/б плита толщиной 250 мм (см. конструктив ПМ1-1) с цоколь 600х300 . Выемка почвенно-растительного слоя, подготовка песчано-щебеночного основания с послойной протрамбовкой, выполнение опалубки, установка гильз для прохода коммуникаций. Далее по технологии: вязка арматурного каркаса, бетонирование, устройство опалубки цоколя, вязка каркаса цоколя, бетонирование, вертикальная гидроизоляция плиты.

Этап 2 (июнь 2012) - Строительство стен коттеджа

Cтены из газоблока 300 мм с утеплением 50 мм и облицовкой кирпичом (см. конструктив СГ1-2), выполнили ж/б монолитное балочное перекрытие над первым этажом, возвели стены второго этажа.

Этап 3 (август -сентябрь 2012) - Устройство перекрытий коттеджа.

Монолитное ж.б балочное перекрытие (см. конструктив ПМ-2)

Этап 4 (октябрь-ноябрь 2012) - Стены второго этажа.

Возведение стен второго этажа коттеджа

Этап 5 (ноябрь 2012) - Устройство дренажа участка.

Т.к. на участке высокий уровень грунтовых вод, выполнили придомовой дренаж.

Этап 6 (декабрь-апрель 2012) - Чердачное перекрытие коттеджа.

По завершению кладки стен второго этажа устроили железобетонный армирующий пояс сечением 100х300 мм и смонтировали балки перекрытия сечением 200х50 мм. Выполнено чердачное перекрытие по деревянным балкам (см. конструктив ПД-2). Позже, когда была готова крыша, перекрытие утеплили базальтовой плитой толщиной 200 мм.

Этап 7 (январь-март 2013) - Крыша коттеджа.

Холодная кровля с покрытием мягкой черепицей (см. конструктив К-3). Стропильную систему делали зимой, а мягкую битумную черепицу Ruflex в марте

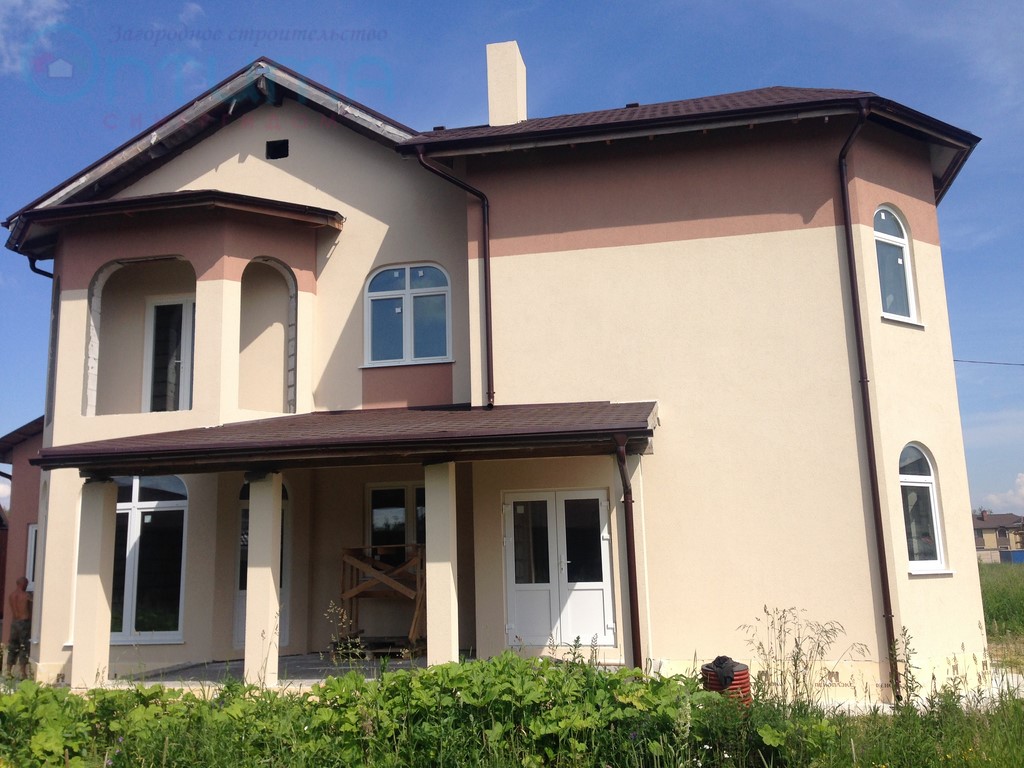

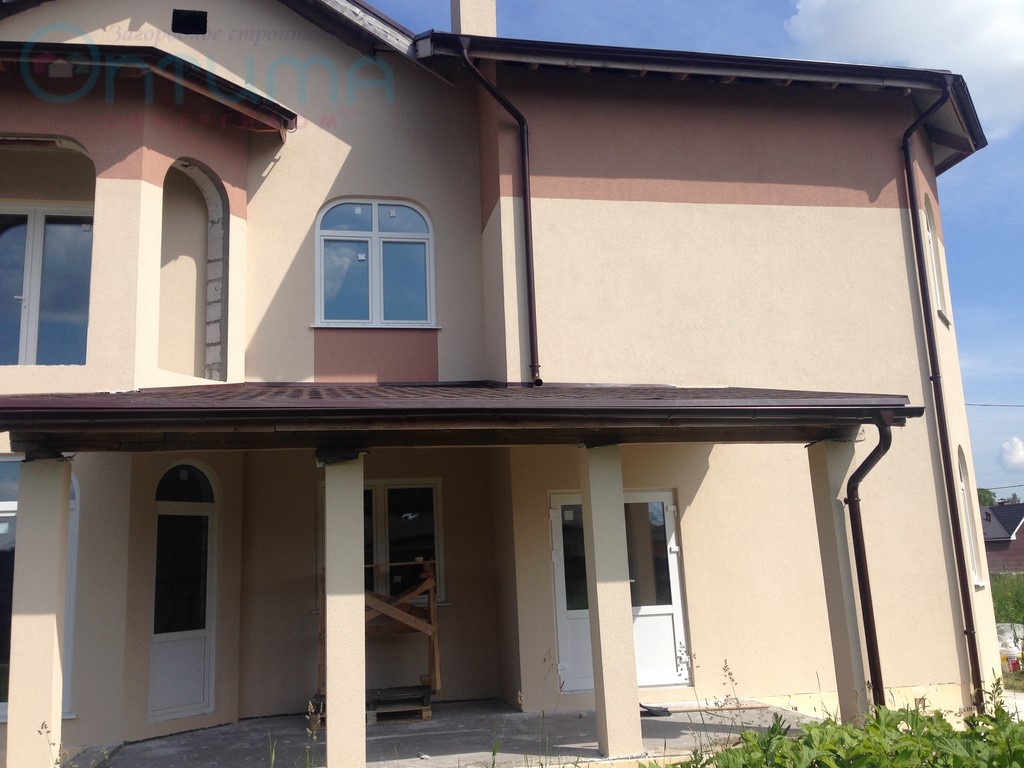

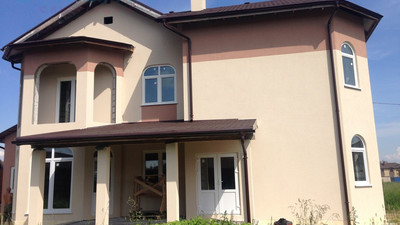

Этап 8 (июнь-сентябрь 2013) - Отделка фасада коттеджа и установка окон.

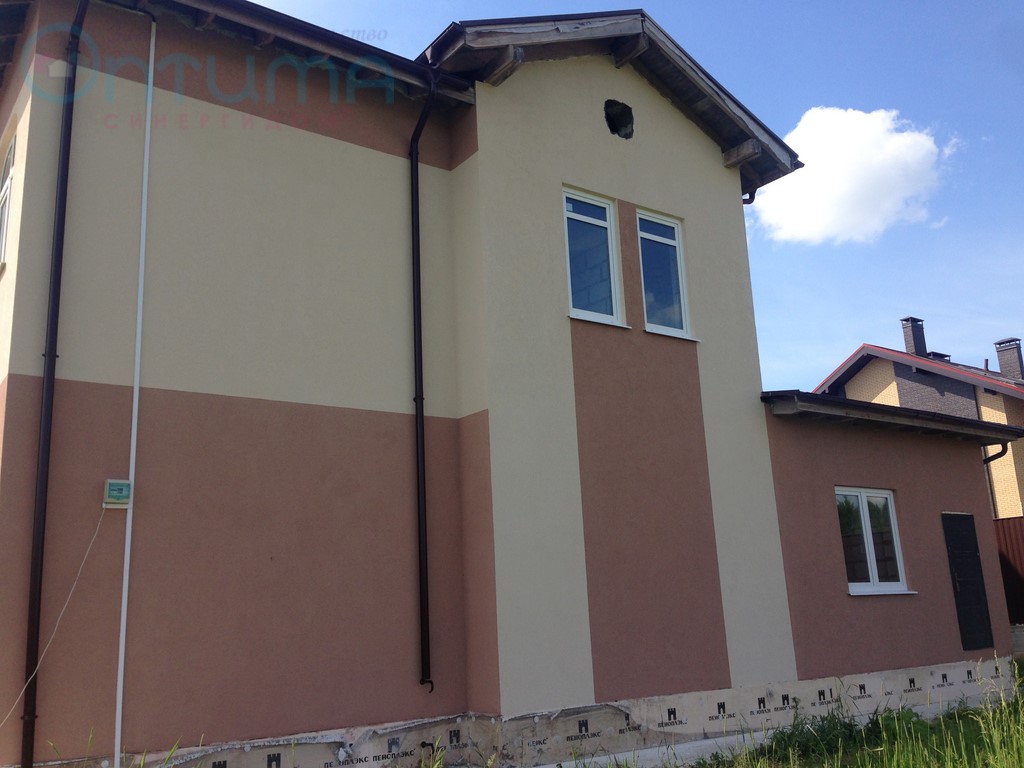

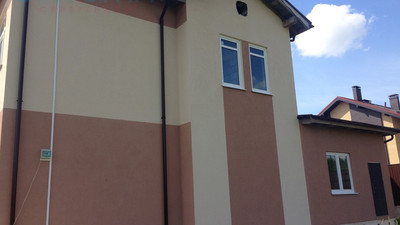

Установка окон, отделка фасадов тонкой мокрой штукатуркой Церезит. Монтаж утепления стен (базальтовая плита толщиной 50 мм), покрыли слоем грунта и утопили в нем пластиковую сетку, после чего покрыли вторым слоем грунта.

Дом сдан
