I. Подготовительный этап работ
-
Заключение договора на обмер участка или топографическую съемку (и/или на выезд ландшафтного дизайнера на объект)
-
Обмер участка (вручную, топографическая съемка)
-
Фотофиксация объектов
-
Консультация с ландшафтным дизайнером и составление технического задания
Продолжительность второго этапа работ – от 1 дня до 1 недели.
II. Проектный этап работ.
-
Заключение договора на услуги ландшафтного дизайнера
-
Получение задания на проектирования
-

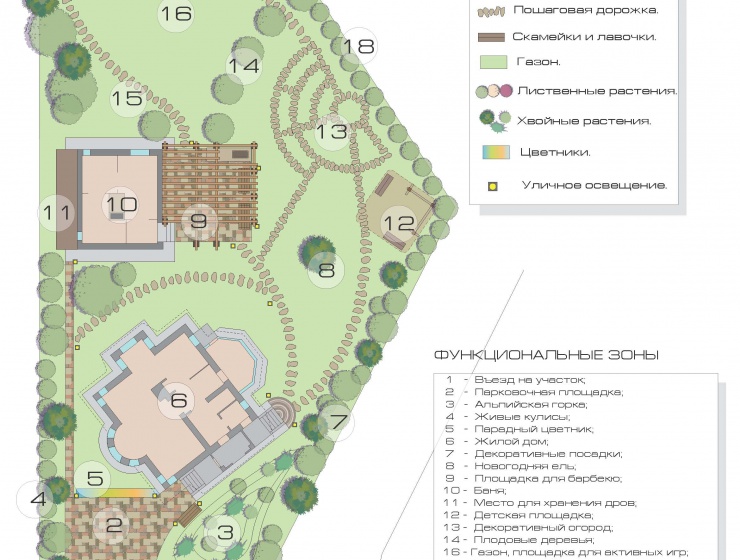

Разработка 2 вариантов эскизов планировочного решения участка
-
Учет пожеланий заказчика и подготовка окончательного варианта планировочного решения участка
-
Согласование окончательного варианта планировочного решения участка
-
Разработка пакета документов, детальная проработка отдельных узлов
-
Составление строительной сметы и ведомости
-
Составление посадочной сметы и ведомости
-
Согласование ландшафтного дизайн-проекта
Продолжительность второго этапа работ – от 1 недели до 2 месяцев
III. Промежуточный этап работ (благоустройство).
-

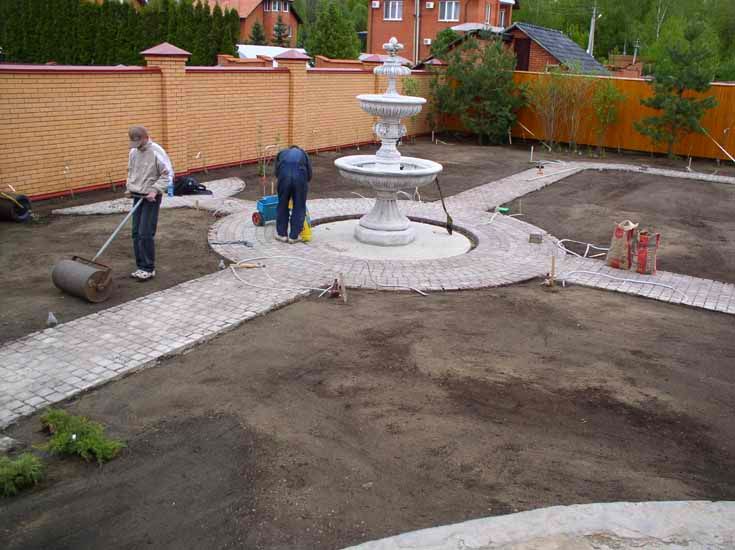

Заключение договора на благоустройство
-
Уборка мусора и вырубка подлеска
-
Устройство дренажной системы и ливневой канализации
-
Прокладка инженерных систем (электрика, водоотведение, водоснабжение)
-
Укрепление склонов и устройство подпорных стенок
-
Строительство беседок и чайных домиков, технических объектов, гаражей
-
Устройство водных объектов (пруды, каскады, ручьи)
-
Устройство площадок и дорожек
-
Разбивка огорода, подготовка мест под посадки
-
Установка фонарей и осветительных приборов
-
Установка малых архитектурных форм (перголы, трельяжи, скамейки)
Продолжительность третьего этапа работ – от 2 недель до 7 месяцев.
Необходимые материалы:
-
Строительные материалы согласно строительной ведомости
-
Расходные материалы (перчатки, лопаты, строительные инструменты и т.д.)
IV. Промежуточный этап работ (озеленение).
-
Посадка крупных деревьев
-
Посадка кустарников
-
Посадка плодовых деревьев и кустарников
-
Посадка многолетних культур
-
Посадка овощных культур
-
Посадка однолетников
-
Мульчирование посадок
-
Пролив посадок
-
Устройство газона
-
Пролив газона
Продолжительность третьего этапа работ – от 2 дней до 3 месяцев.
Необходимые материалы:
-
Лиственные и хвойные растения согласно дендроплану
-
Удобрения и стимуляторы роста
-
Мульчирующий материал
-
Расходные материалы (перчатки, лопаты, пакеты для мусора, обвязочный материал
V. Завершающий этап работ (гарантийный уход за садом).
-
Обработка насаждений препаратами от вредителей
-
Гарантийный полив зеленых насаждений и газона
-
Внекорневая обработка растений стимуляторами роста
-
Составление графика полива зеленых насаждений
-
Прополка цветников и формирование приствольных кругов
-
Подкормка газона
-
Профилактические обработки фунгицидами
Продолжительность третьего этапа работ - 1 месяц.
Необходимые материалы:
-
Препараты от сосущих и грызущих насекомых – 3 шт
-
Фунгициды – 3 шт
-
Стимуляторы роста – 4 шт
-
Известковая мука
-
Удобрение для газона
-
Обвязочный материал
