03.10.2013

Строительство дома из керамического камня (кирпича поризованного) Охтинская долина

Строительство дома по проекту альфаплан 139АОбъект: Строительство двухэтажного дом из кирпича поризованного (камня керамического).

Проект дома: Альфаплан -139А-S, S=188 м2

Месторасположение объекта: Коттеджный поселок "Охтинская долина "

Cтроительство загородного дома в Сосново

Проблемный участок со слоем торфа.

Начало строительства : Август 2013 г.

Окончание строительства: в процессе

Этап 1 (август -сентябрь 2013) - Подготовка основания под монолитную ж/б плиту.

На участке оказался торф мощностью 2 метра. Поэтому сначала пришлось делать полную выторфовку: вынимать экскаватором торф и заменять его плотным грунтом с протрамбовкой. В завершение – устройство песчаного основания с тщательной протрамбовкой тяжелой платформой.

Этап 2 (сентябрь-октябрь 2013) - Устройство фундамента дома.

Стандартная ж/б плита 250 мм (см. конструктив ПМ1-1):

Опалубка, геотекстиль, укладка пеноплекса. Далее – вязка объемного арматурного каркаса. Затем – устройство монолитного ж/б комбинированного цоколя (опалубка, армирование). После этого – бетонирование плиты и цоколя.

Этап 3 (октябрь - декабрь 2013) - Возведение стен 1 этажа.

Стены дома выполняются из поризованного кирпича толщиной 380 мм. Из-за большого коэффициента пустотности кирпича раствор кладется на пластиковую сетку.

Этап 4 (декабрь 2013- январь 2014) - Перекрытие 1 этажа.

Над 1 этажом выполнили межэтажное ж/б комбинированное перекрытие (см. конструктив ПМ-2)

Этап 5 (декабрь 2013- январь 2014) - Возведение стен 2 этажа.

Продолжение возведения стен, теперь 2 этаж.

Этап 6 (декабрь 2013- январь 2014) - Перекрытие 2 этажа.

Перекрытие над 2 этажом – по деревянным балкам 100х200 мм (см. конструктив ПД-3). По верху стены выполнили ж/б армопояс.

Этап 7 (февраль 2014) - Монтаж стропильной системы.

По проекту дома - крыша шатровая, устройство стропильной системы по плану.

Этап 8 (февраль-март 2014) - Укладка кровельного материала.

Монтаж натуральной черепицы CORAMIC Allegro 8 на основной части дома, кровельнывй пирог в соответствии с конструктивом KВ-5

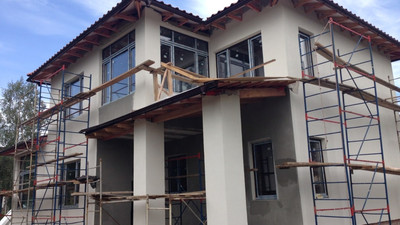

назад  Фото 1/2  вперед

Этап 9 (март-апрель 2014) - Утепление кровли и перекрытия.

Утепление кровли и перекрытий правильно выполнять только после устройства кровли.

Этап 10 (май-июнь 2014) - Внутренние работы.

Произвели подготовку полов 1 этажа: засыпали и протрамбовали песок, по нему уложили пенопласт, накрыли пленкой и армирующей сеткой под монтаж теплых полов и финишную бетонную стяжку.

Этап 11 (май-июнь 2014) - Фасадные работы и наружная отделка.

Выполнили монтаж окон, утепление фасадов, по утеплителю выполнили грунтовку фасадов под чистовое штукатурное покрытие.

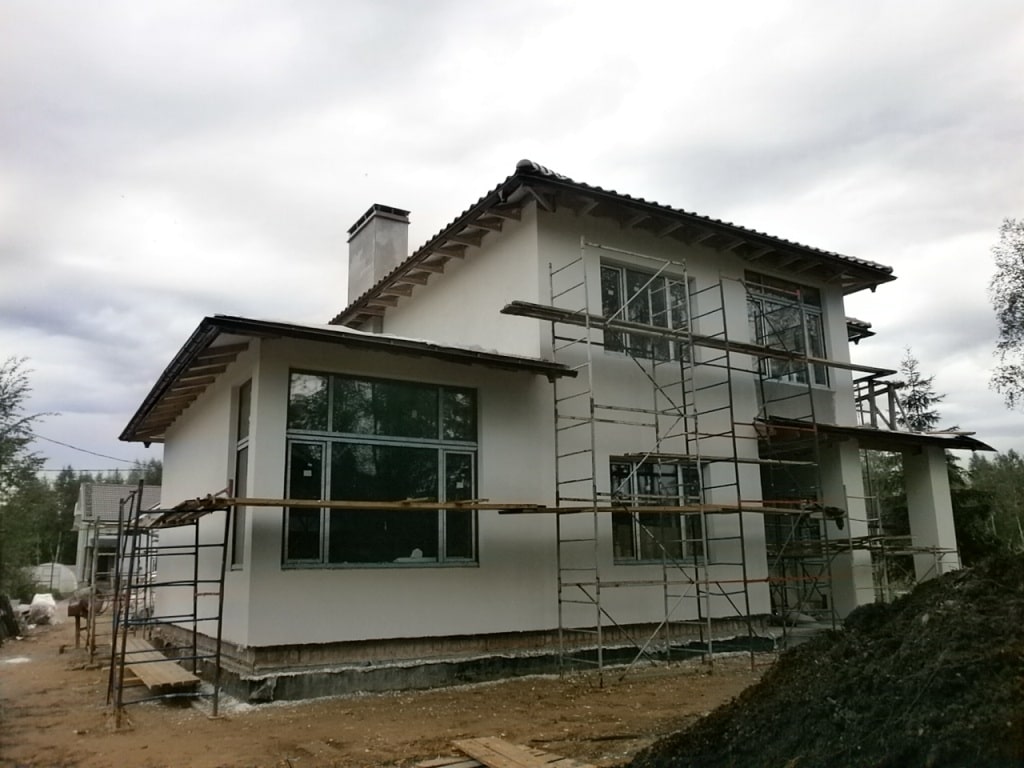

Готовый дом:
